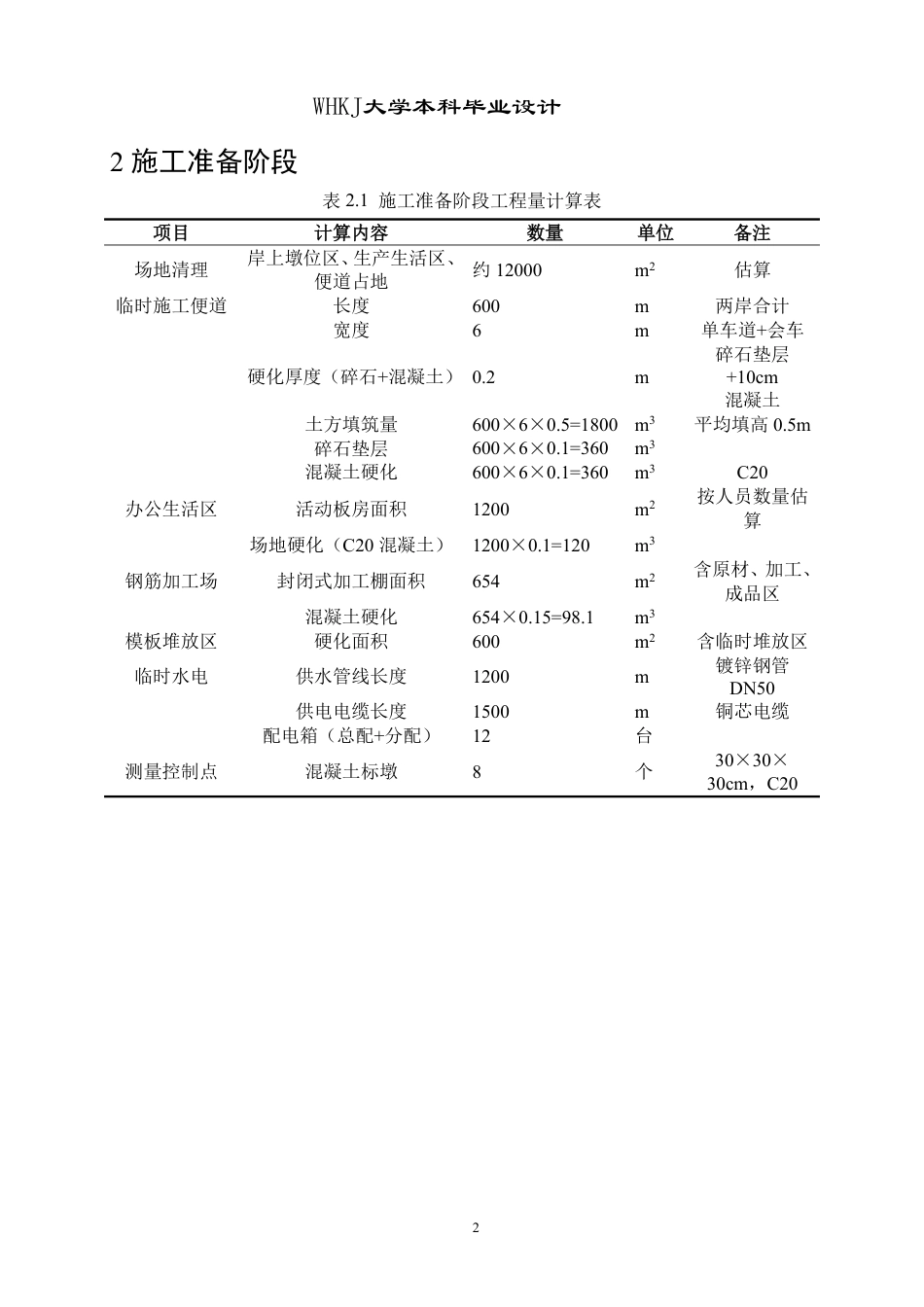

WHKJ大学本科毕业设计22 施工准备阶段表 2.1 施工准备阶段工程量计算表项目计算内容数量单位备注场地清理岸上墩位区、生产生活区、便道占地约 12000m2估算临时施工便道长度600m两岸合计宽度6m单车道+会车硬化厚度(碎石+混凝土) 0.2m碎石垫层+10cm混凝土土方填筑量600×6×0.5=1800m3平均填高 0.5m碎石垫层600×6×0.1=360m3混凝土硬化600×6×0.1=360m3C20办公生活区活动板房面积1200m2按人员数量估算场地硬化(C20 混凝土)1200×0.1=120m3钢筋加工场封闭式加工棚面积654m2含原材、加工、成品区混凝土硬化654×0.15=98.1m3模板堆放区硬化面积600m2含临时堆放区...
