电脑桌面
添加毕设投稿发表到电脑桌面
安装后可以在桌面快捷访问

26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx

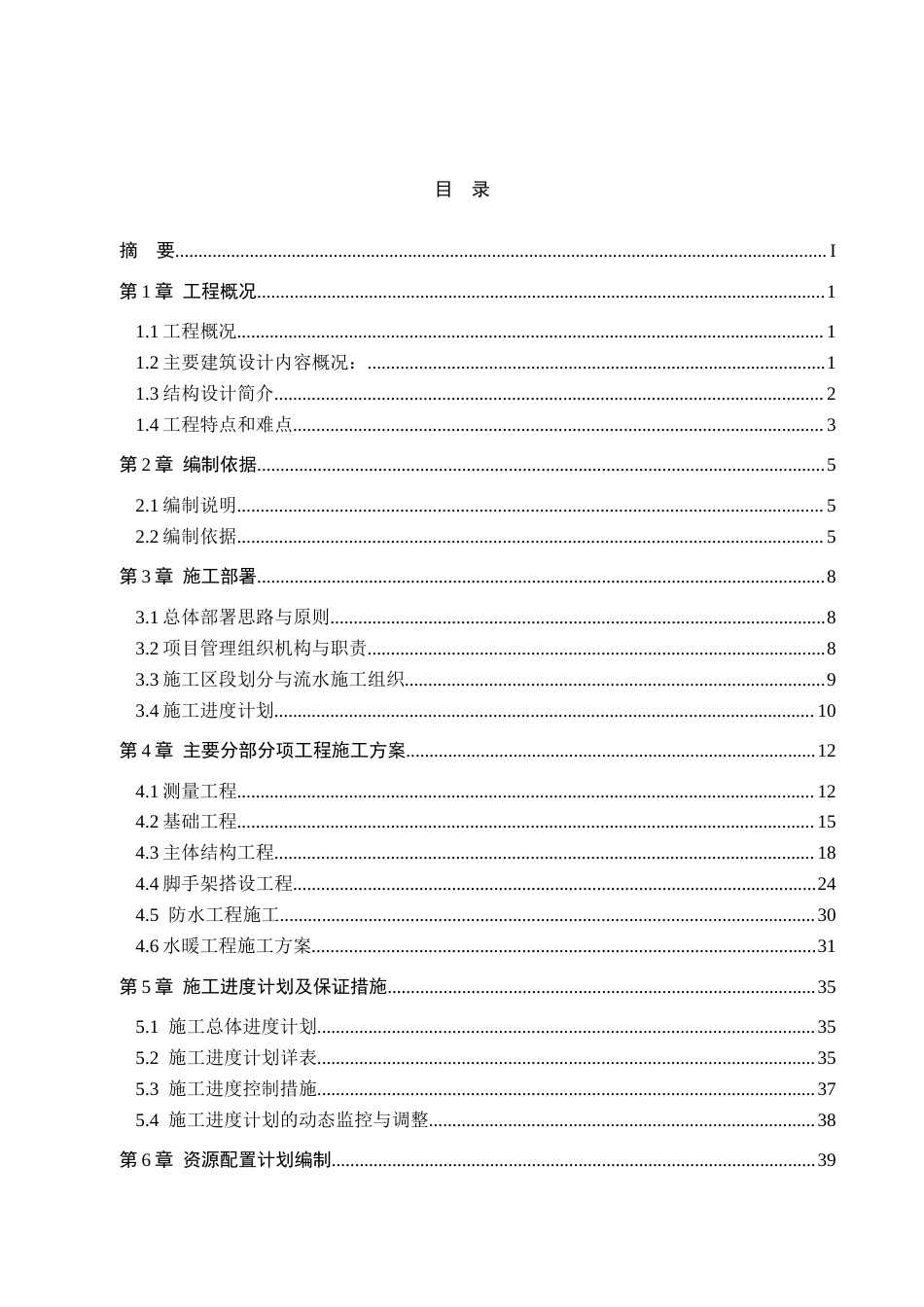

26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx_第1页
1/59
26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx_第2页
2/59
26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx_第3页
3/59
26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx_第4页
4/59
26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx_第5页
5/59
26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx_第6页
6/59
26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx_第7页
7/59
26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx_第8页
8/59

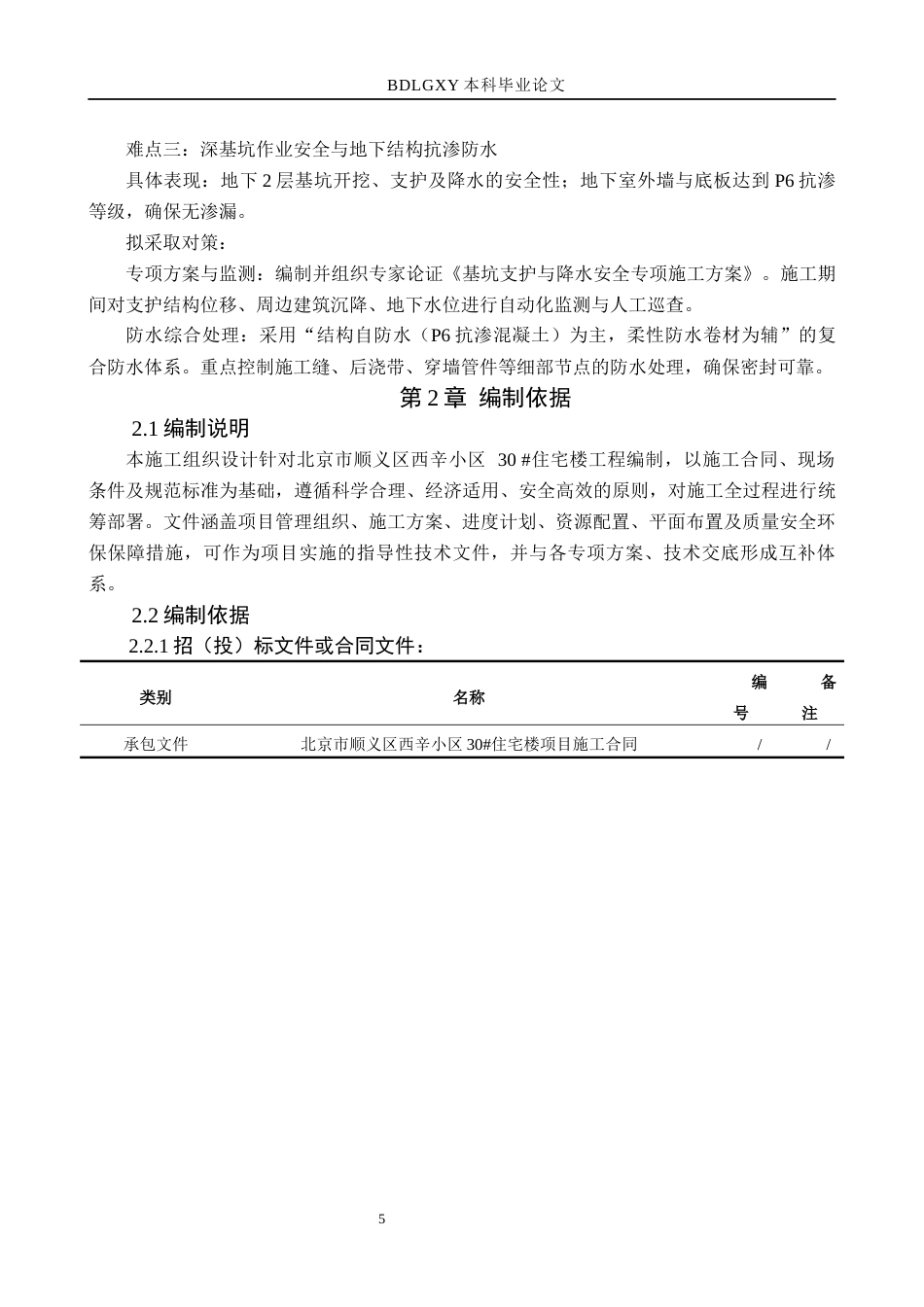

26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx_第9页
9/59
26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx_第10页
10/59

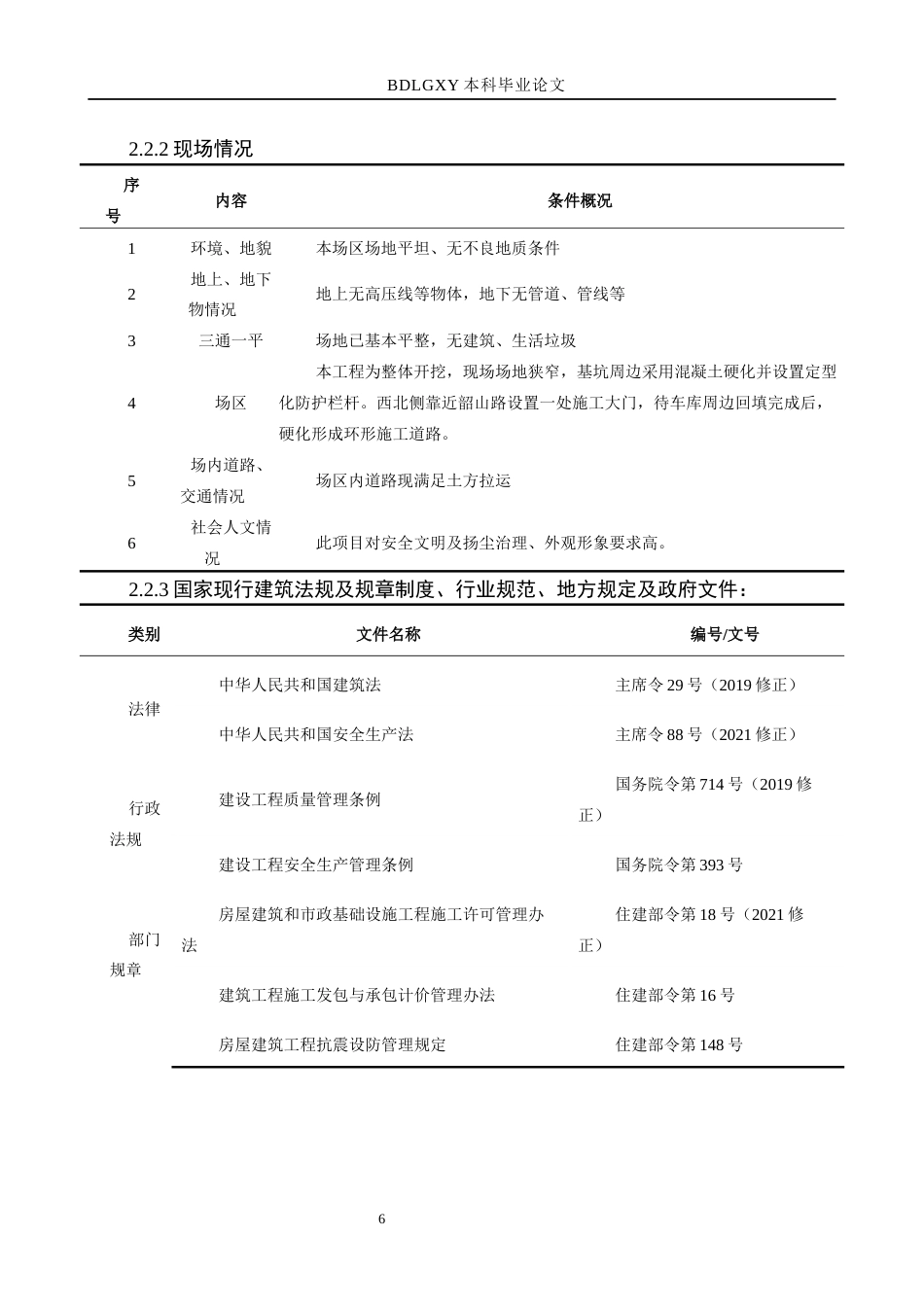

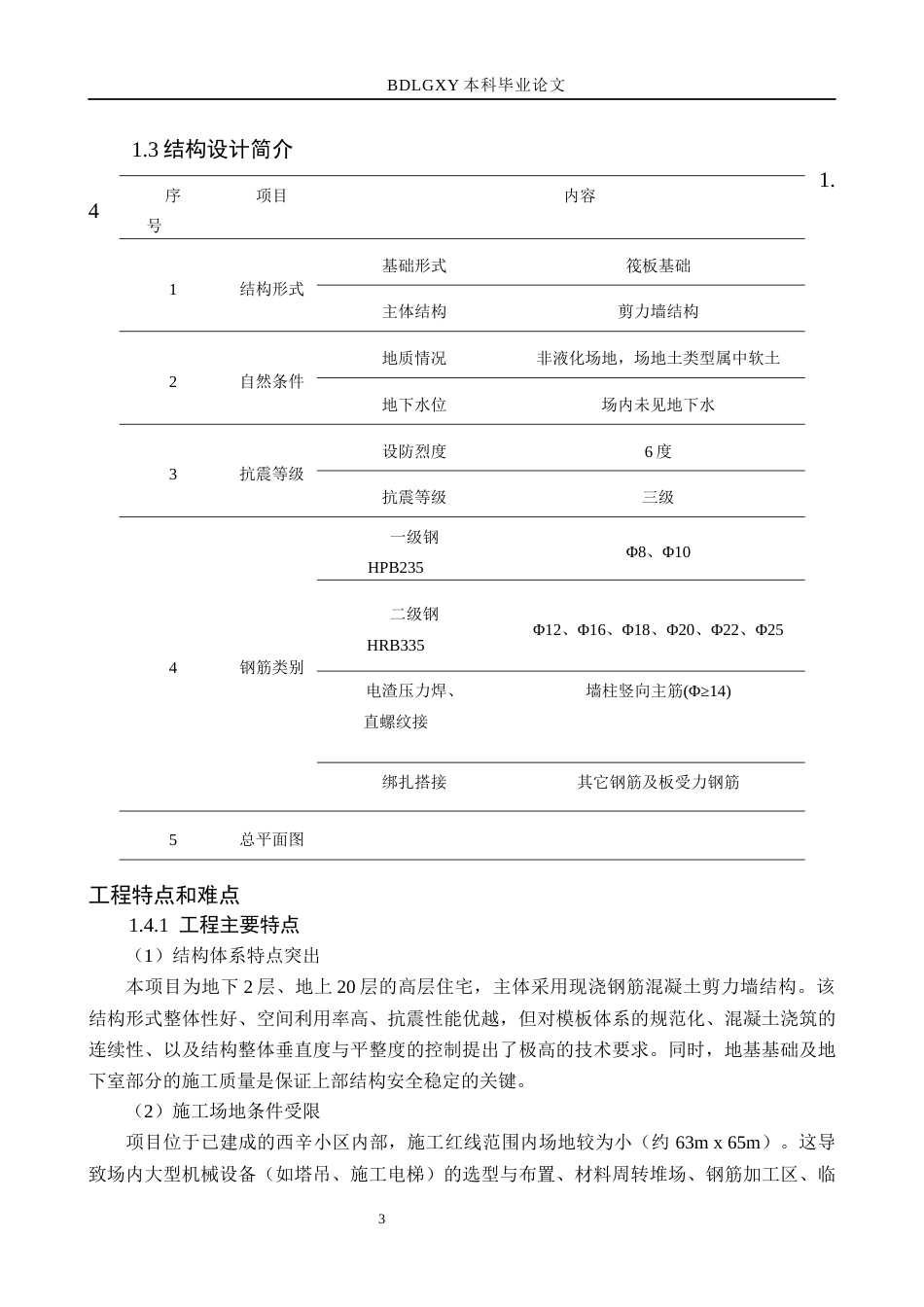

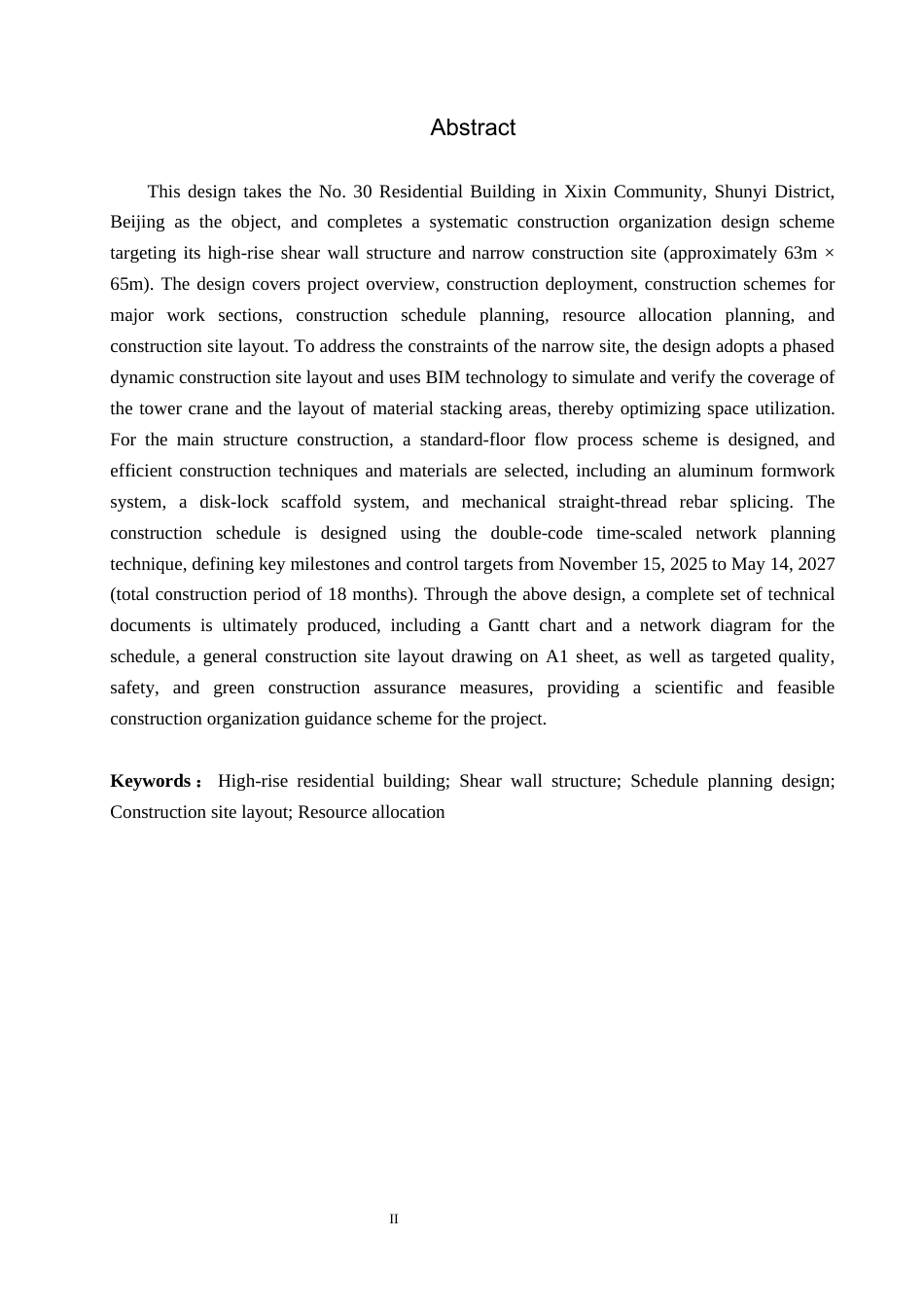

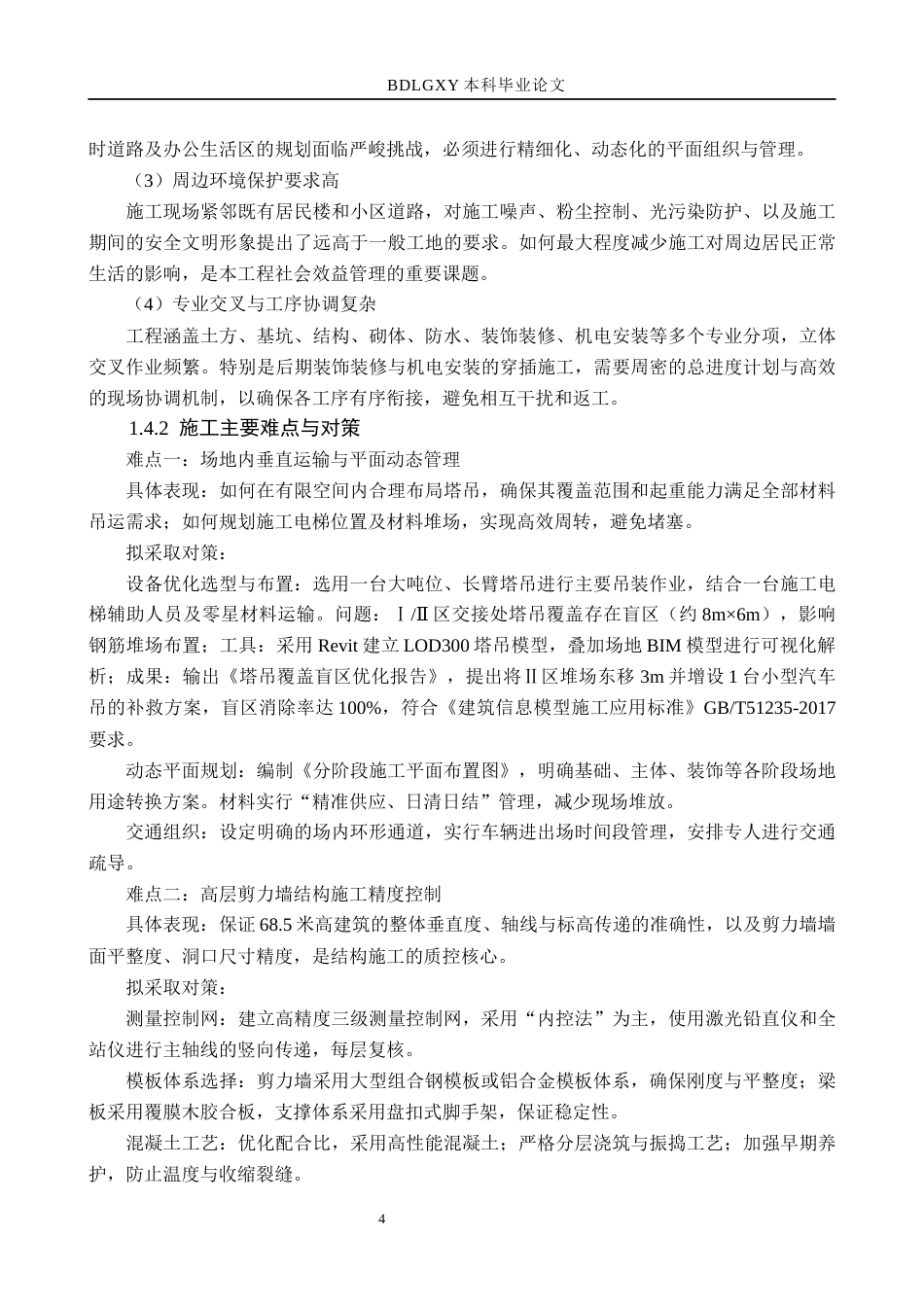

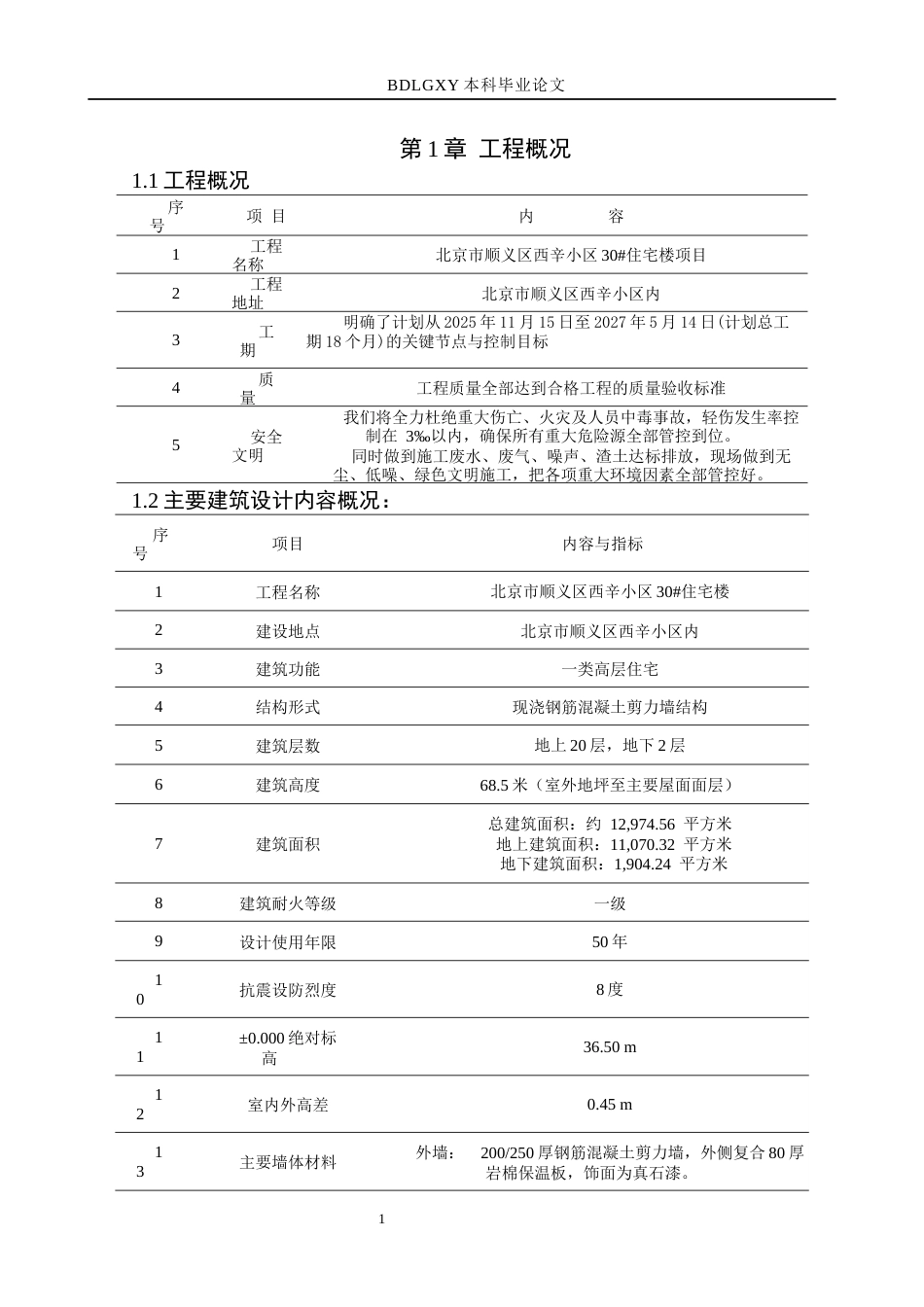

I摘 要本设计以北京市顺义区西辛小区 30#住宅楼为对象,设计内容涵盖工程概况、施工部署、主要分部分项工程施工方案、施工进度计划、资源配置计划及施工现场平面布置等。主体结构施工设计了标准层流水作业方案,并选用了铝合金模板体系、盘扣式脚手架、钢筋直螺纹机械连接等高效施工工艺及材料。施工进度计划采用双代号时标网络计划技术进行设计,明确了从 2025 年 11 月 15 日至 2027 年 5 月 14 日(总工期 18 个月)的关键节点与控制目标。通过上述设计,最终形成了包括施工进度横道图与网络图、A1 图幅施工总平面布置图、以及针对性的质量、安全、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用.。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

26年WH土木工程 北京市顺义区西辛小区30住宅楼施工组织设计19.98-AI29.87(33687字).docx

您可能关注的文档

发表评论取消回复

25年WH+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
qq
  • 联系点击这里给我发消息
搜索教程
联系客服
  • 联系客服
回到顶部
